为提升公司施工现场综合管理水平,创造良好的窗口形象,杜绝各类不良行为,有效预防事故的发生,根据2025年度工作部署,集团公司于5月7日-5月8日开展2025年度施工现场综合大检查活动,并于5月14日于本部进行集中讲评。
检查范围

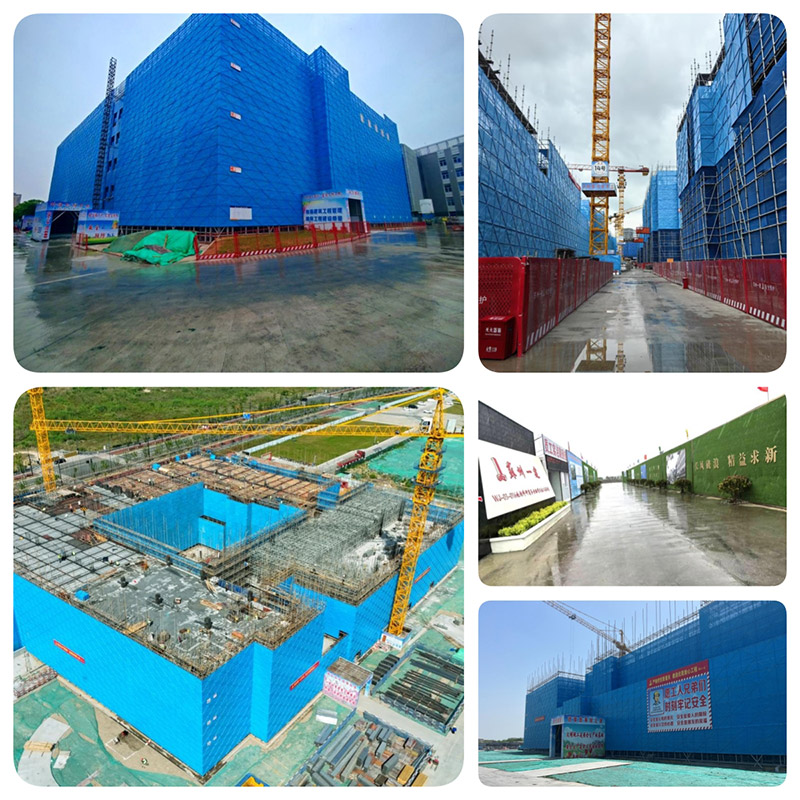

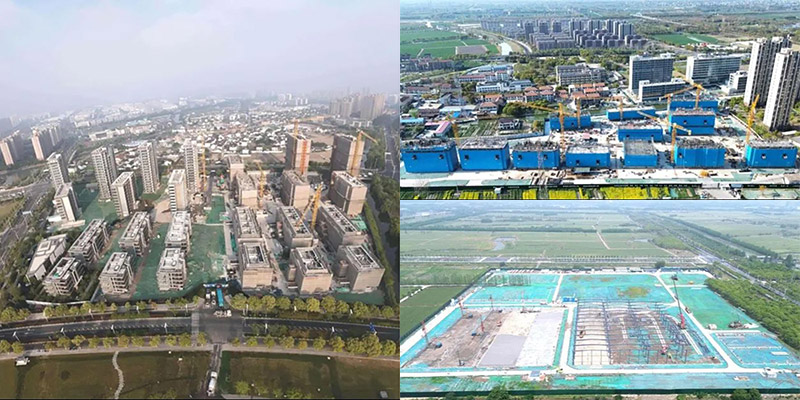

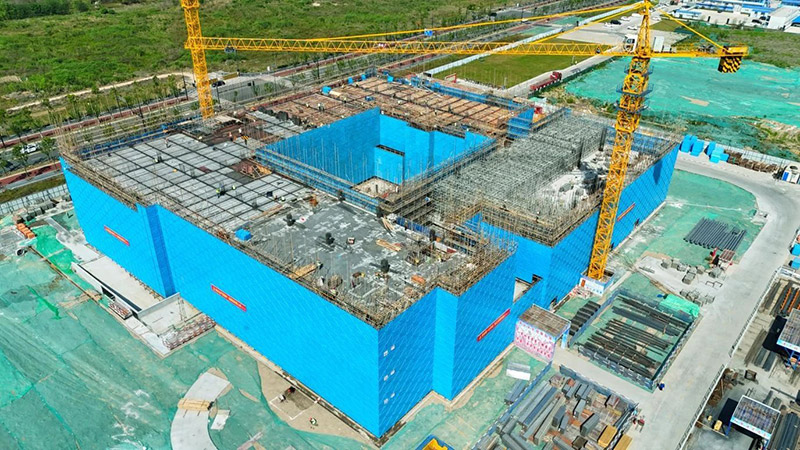

本次受检工地除部分完工扫尾项目外,涵盖了苏州大市、无锡、南京等地31个项目。
常规检查项

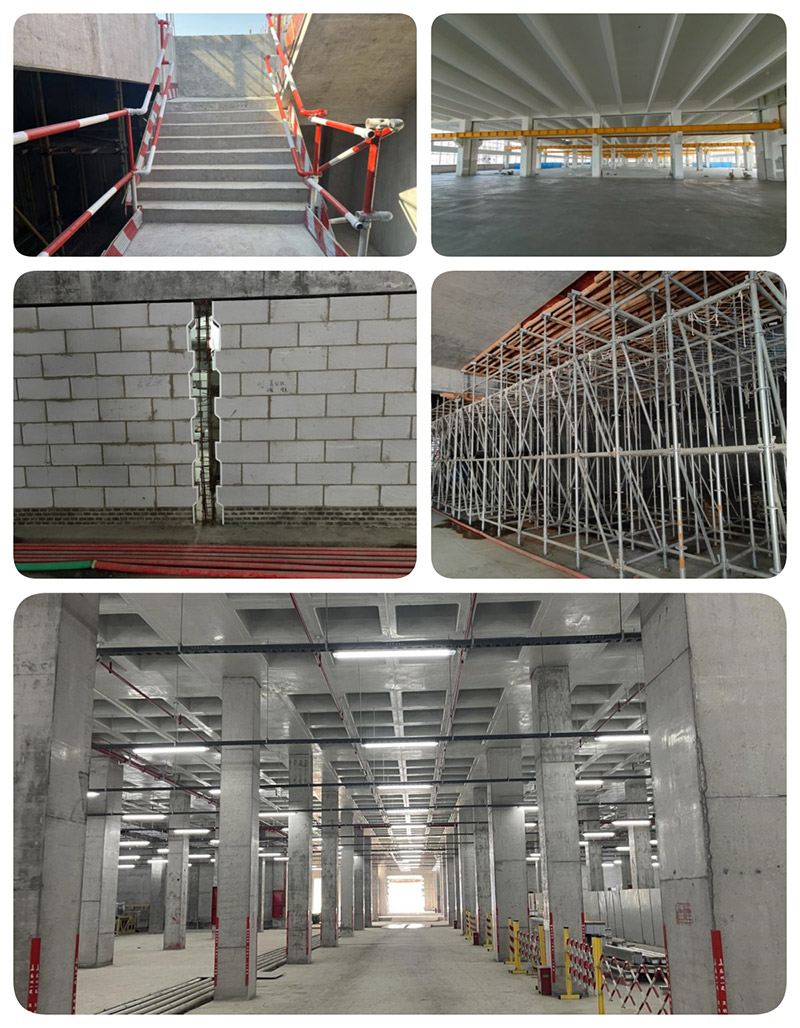

本次检查以项目为单位,对项目的整体形象、管理资料、生活卫生、实名制管理、扬尘管控、临电和消防、设备和机具、安全资料、安全防护、技术资料和实物质量等11个方面进行了综合评定。
新增检查项
本次检查在原有打分表基础上新增了《安全管理制度》《质量管理制度》《工程图牌》《应急救援预案》《扬尘治理牌》《建筑节能牌》、工资发放流水和退场工人工资结清证明、建筑垃圾减量化措施、生活区和办公区“三件套”、电瓶车集中充电场所“三件套”等内容。
检查人员按检查内容分工拍照取证,受检项目部根据检查组提出的问题在规定时间内进行了整改闭合,并由每个检查组汇总形成PPT进行集中讲评。
本次讲评会由集团副总经理马超主持,集团董事长、党委书记韩伟,副总经理刘震,副总经理、总工程师方韧,及集团相关部门负责人、分(子)公司经理、中层干部、项目经理等100余人出席。
各检查组进行亮点和问题剖析专题汇报,汇报人:第一组董大志;第二组袁剑锋;第三组潘云高;第四组庄方明。
集团领导分别结合条线工作对检查情况进行讲评,并提出下一阶段工作部署。
集团副总经理马超在发言中指出:
通过本次检查,受检项目安全整体平稳,各分(子)公司应以此为契机加强相互学习和交流,进一步压实主体责任,激发安全生产内生动力,消除安全隐患,筑牢安全防线。集团公司将重点对问题突出、整改不力、得分较低的项目开展“回头看”,扎实推进2025年生产安全工作指标:
(一)继续强化现场风险辨识与管控能力,严格贯彻执行集团公司各项规章制度,尤其是近期修订和完善的一系列制度;持续加强大型设备“扎口”管理;认真做好季节性、灾害性天气下生产安全预防及紧急避险工作;
(二)加强工程前后期总包管理及动态监管,认真组织策划,着力提升老旧新村改造和城市更新改造项目窗口形象,做好安民各项工作;
(三)保持和提升项目阶段性动态核查得分及综合信用得分,强化实名制及安管平台动态管理;
(四)继续推动扬尘防控及建筑垃圾减量化落地工作。
集团副总经理、总工程师方韧在发言中指出:
通过检查反映出集团所属各项目部能够认真做好迎检工作,施工管理总体可控,但缺少亮点。从发现的问题分析主体工程的钢筋绑扎质量存在共性问题:梁钢筋绑扎过程中落梁后底筋不到位,柱主筋按设计倒插时,原钢筋截断不规范,未能保证柱角筋通长设置。
为此集团公司将对突出的共性问题进行专项整治活动,规范施工,以保证工程质量。同时,明确创优目标工程要严控创优过程、强化竣工预验收制度,目标工程不整改到位竣工报告绝不签字盖章,坚守质量至上,稳步推进创优目标的成功实现。
集团副总经理刘震在发言中表示:
本次检查特点:规模大,投入大,项目整体形象相对较好;反之,则项目整体形象略显不足。
此次检查目的是对公司在建工程整体状况进行一次“体检”,更是对施工现场综合管理水平的一次促进和提升。各分(子)公司和项目部要统一思想,“勿以恶小而为之,勿以善小而不为”,时刻做好风险防控,确保公司稳健可持续发展。
集团董事长、党委书记韩伟在讲话中强调:
各分(子)公司通过本次“体检”及时进行了问题纠正与回复,并进行集中讲评,提高了检查闭环管理效率。此次检查既肯定了90分以上的项目取得的成绩,同时也强调了75分以下的项目存在较大差距。
(一)要持续加强不同阶段风险防控,压紧压实安全责任,狠抓行为安全,严格操作环节,做到“不安全不作业”,让安全成为习惯;
(二)着重加强项目后期安全管理,尤其是消防防火及吊篮作业,强化作业点周边环境风险辨识与防范,从本质上消除安全隐患;
(三)推进重点项目有序生产,尤其是桑田岛科创中心项目,工期紧,任务重,所涉及分(子)公司应派班子成员蹲点监管,把握关键节点,有效推动工程进度;
(四)加强工程竣工前质量验收,基本质量必须要得到保障。针对城市更新改造和老新村改造项目,要理清管理思路,重点从点、线、面等角度提升质量,体现企业资质水准,提高企业品牌效益。
